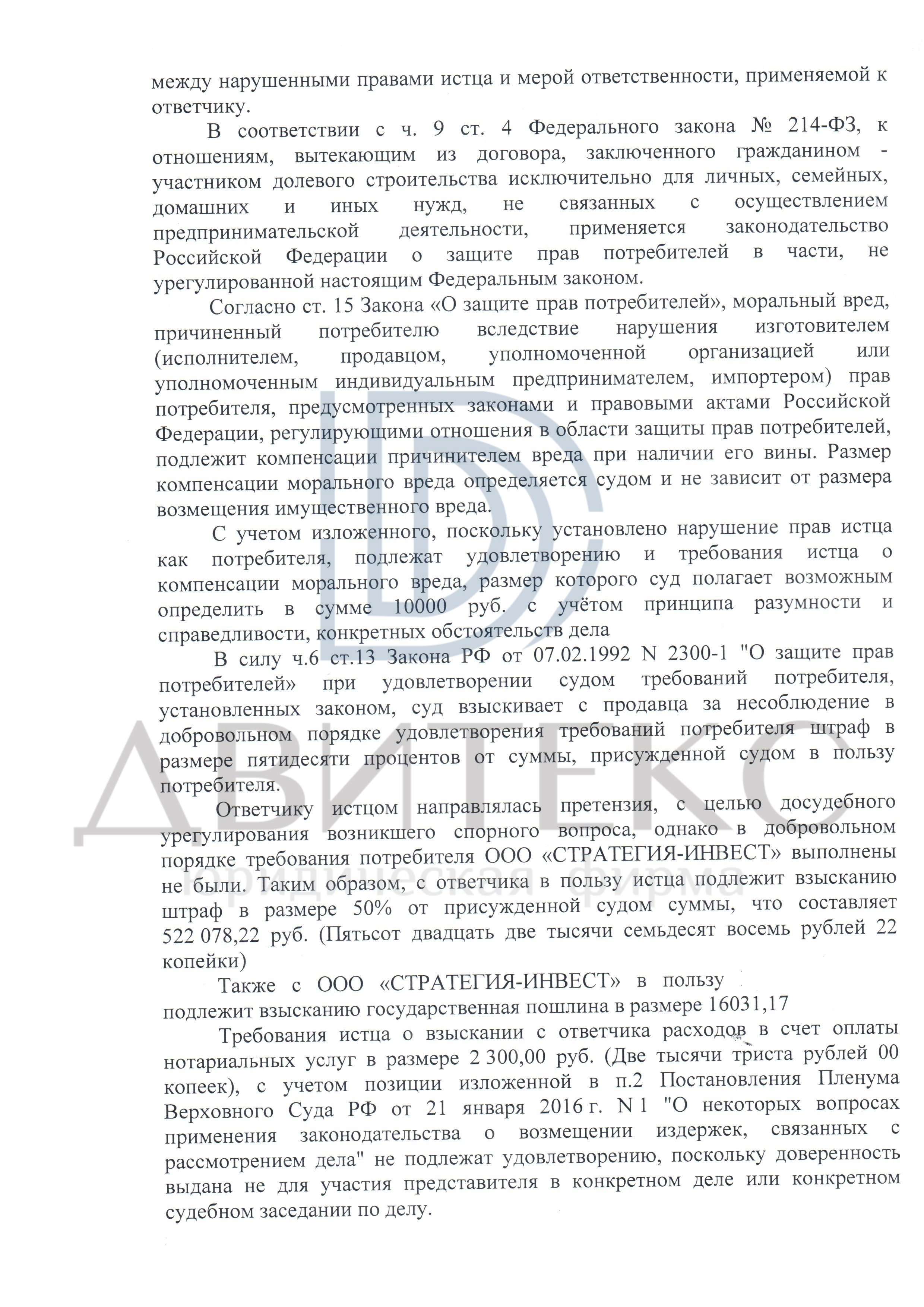

Взыскание неустойки по договору долевого участия в строительстве с ООО «Стратегия-Инвест»
Неустойка: 1 034 156 рублей
Штраф: 522 078 рублей
Моральный вред: 10 000 рублей
Судебные расходы: 1 700 рублей
Всего: 1 567 934 рублей

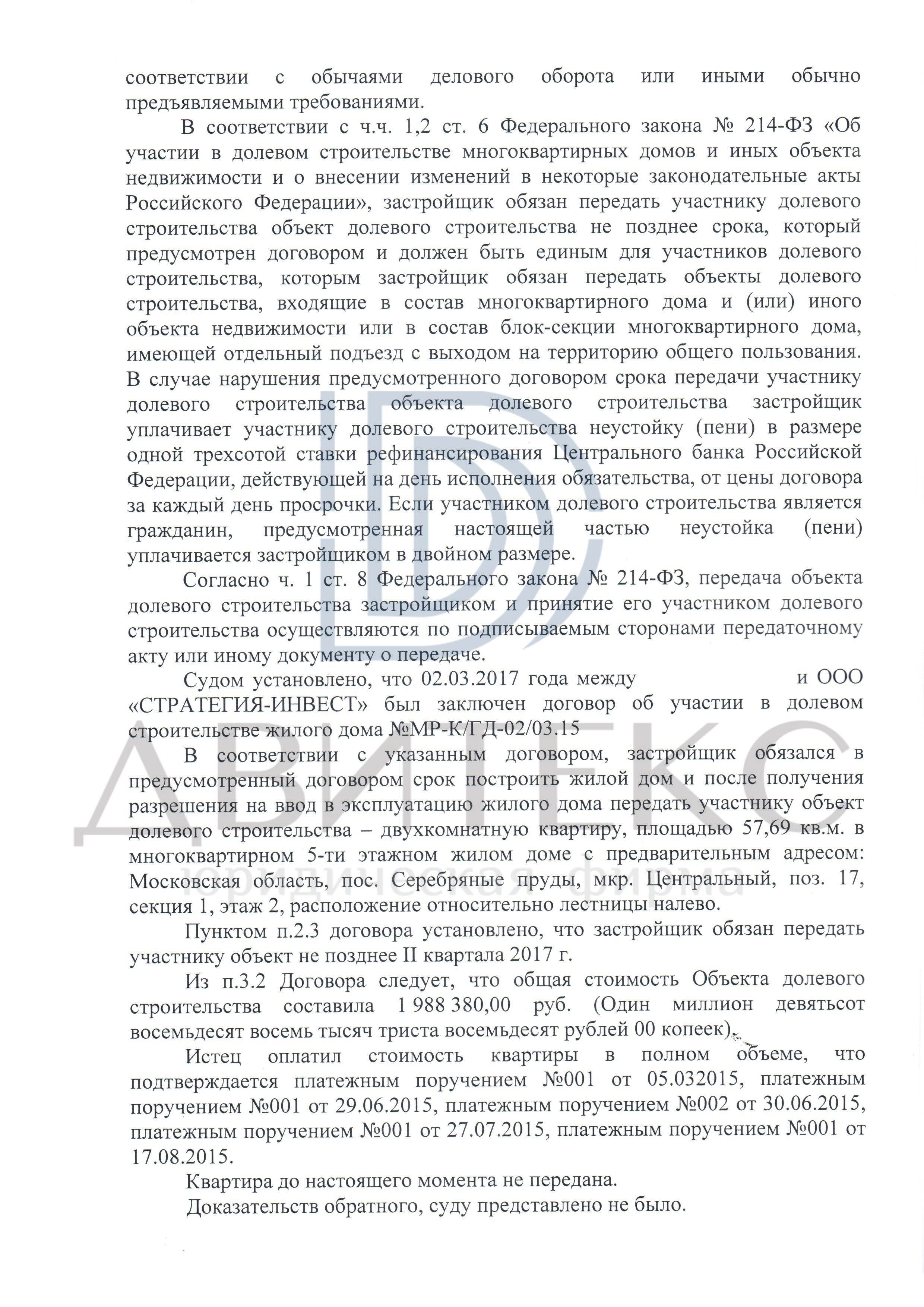

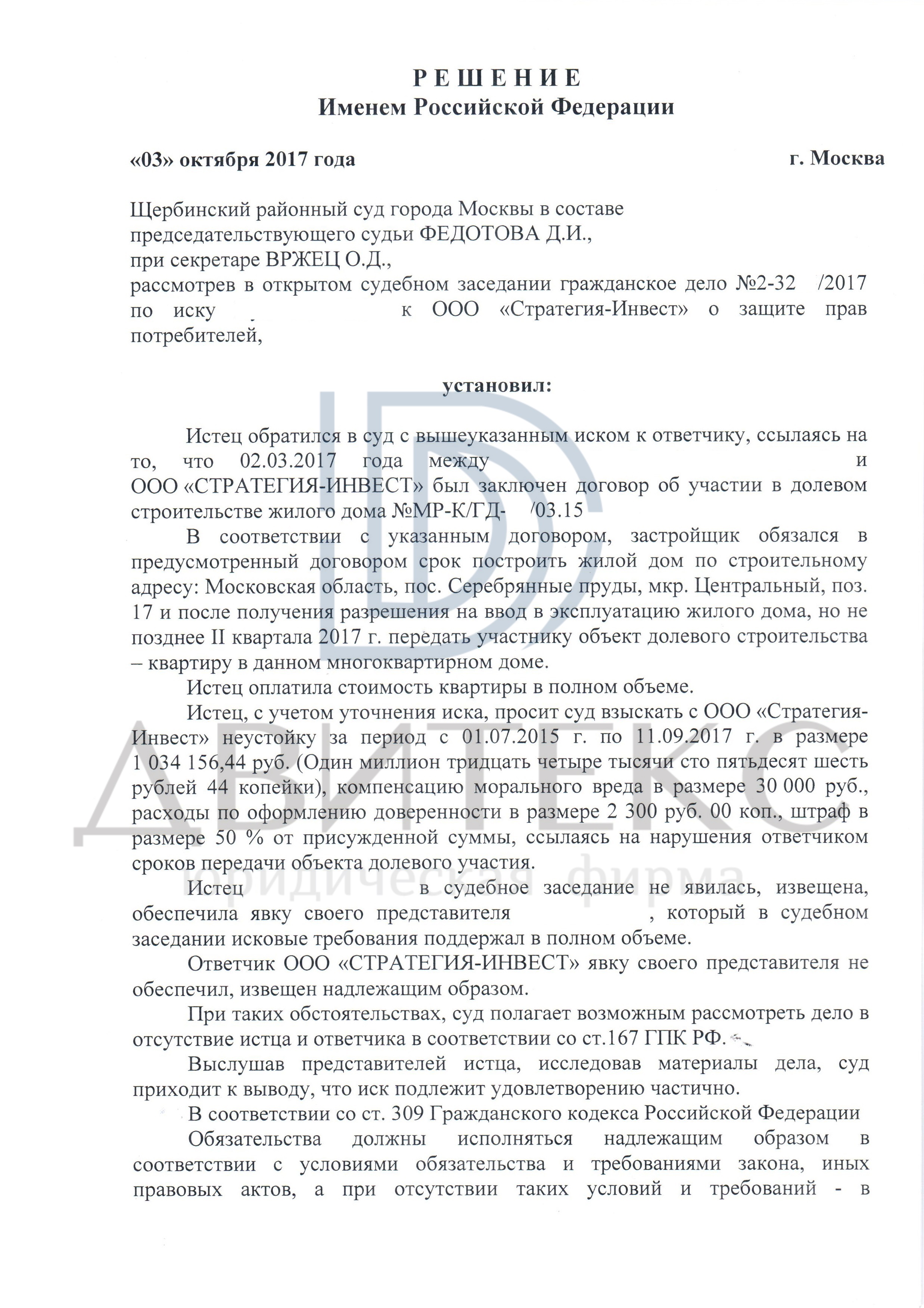

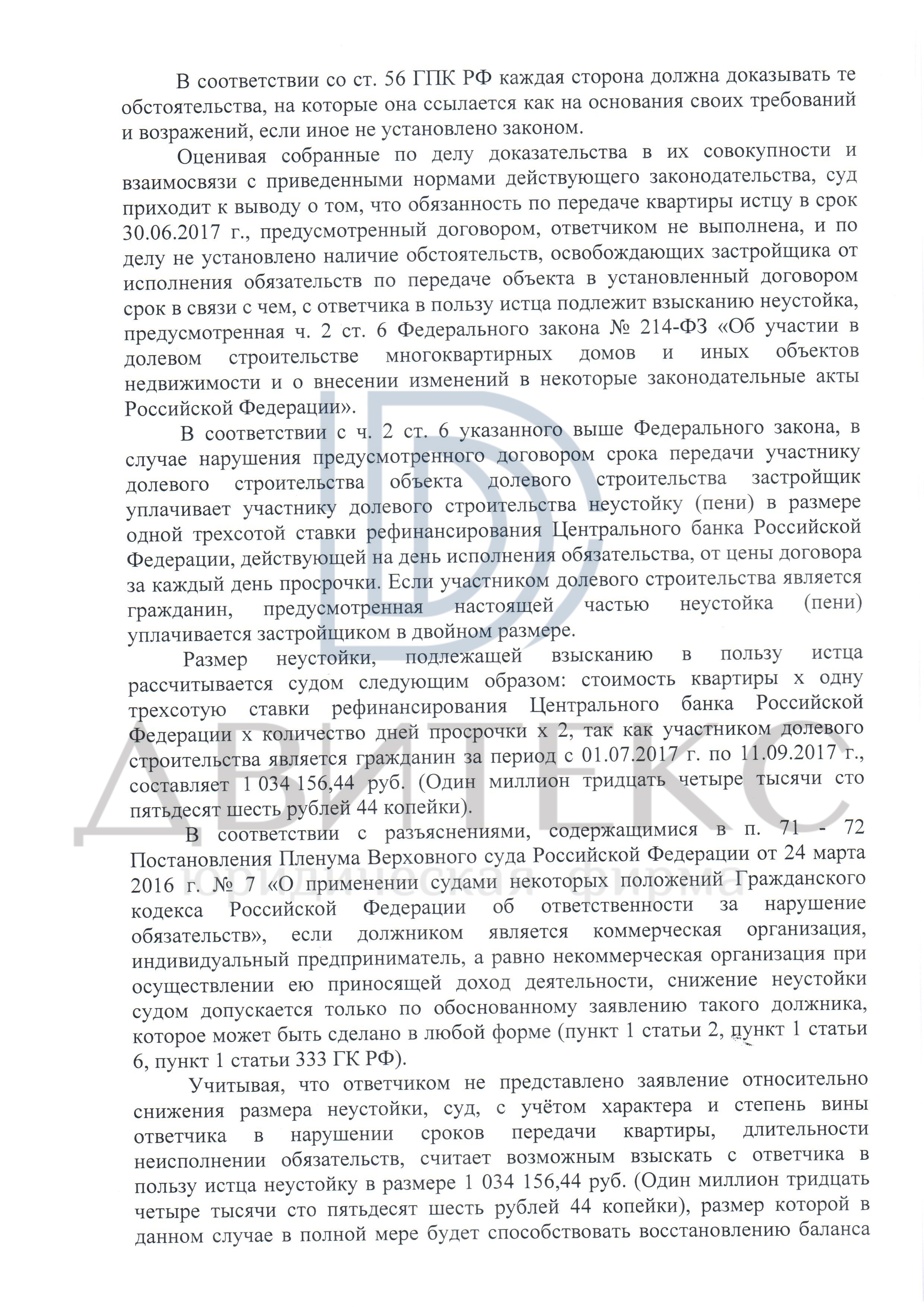

Фабула дела: Клиент приобрел квартиру по ДДУ, заключенному с ООО «Стратегия-Инвест». В договоре был определен срок передачи квартиры. Данный срок был нарушен. Клиент просил взыскать неустойку за просрочку.

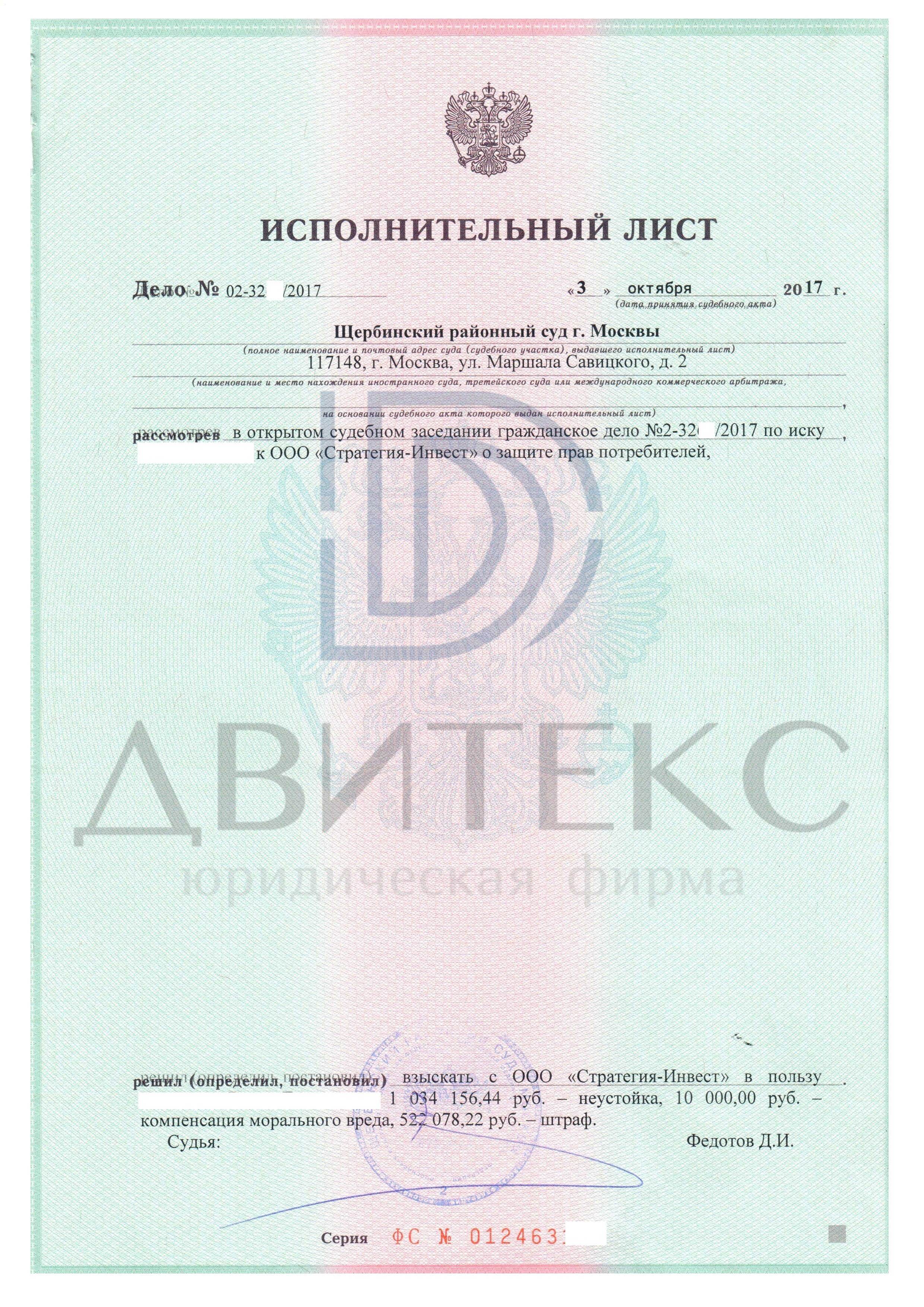

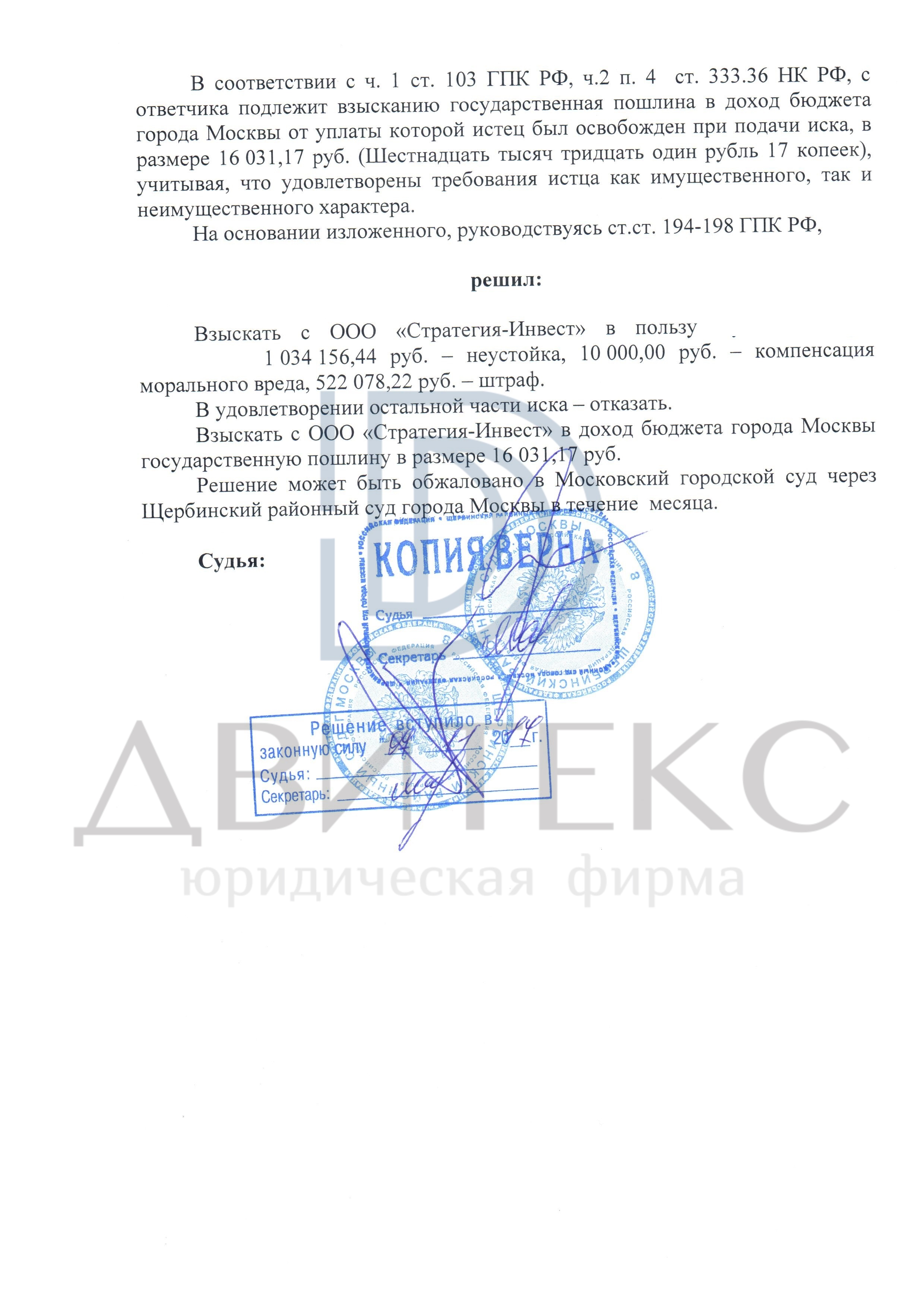

Юристы ООО Юридическая фирма «Двитекс» подготовили необходимые документы и обратились в суд, представили интересы клиента в суде. Суд решил взыскать неустойку в размере 1 034 156 рублей, штраф в размере 522 078 рублей, моральный вред в размере 10 000 рублей, а также судебные расходы в размере 1 700 рублей с ООО «Стратегия-Инвест».
Мы предлагаем комплексные услуги опытных юристов по взысканию неустойки по ДДУ с застройщика. Наши специалисты проконсультируют по процедуре взыскания, подготовят претензию, исковое заявление и все необходимые документы в суд, сопроводят доверителя при досудебном и судебном урегулировании спора, добьются исполнения решения суда.
Мы работаем до поступления денег на счет клиента за % от поступивших от застройщика сумм.
