Взыскание неустойки по инвестиционному договору с ЗАО «НПП «Тема»
Неустойка: 379 385 рублей 60 коп.
Штраф: 194 962 рубля 80 коп.
Моральный вред: 10 000 рублей
Расходы на оплату услуг представителя: 20 000 рублей
Всего: 604 348 рублей 40 коп.
Фабула дела: Клиент приобрел квартиру по инвестиционному договору, заключенному с ЗАО «НПП «Тема». В договоре был определен только срок ввода дома в эксплуатацию, а срок передачи квартиры не указан. Данный срок был значительно нарушен. Клиент просил взыскать неустойку за просрочку.

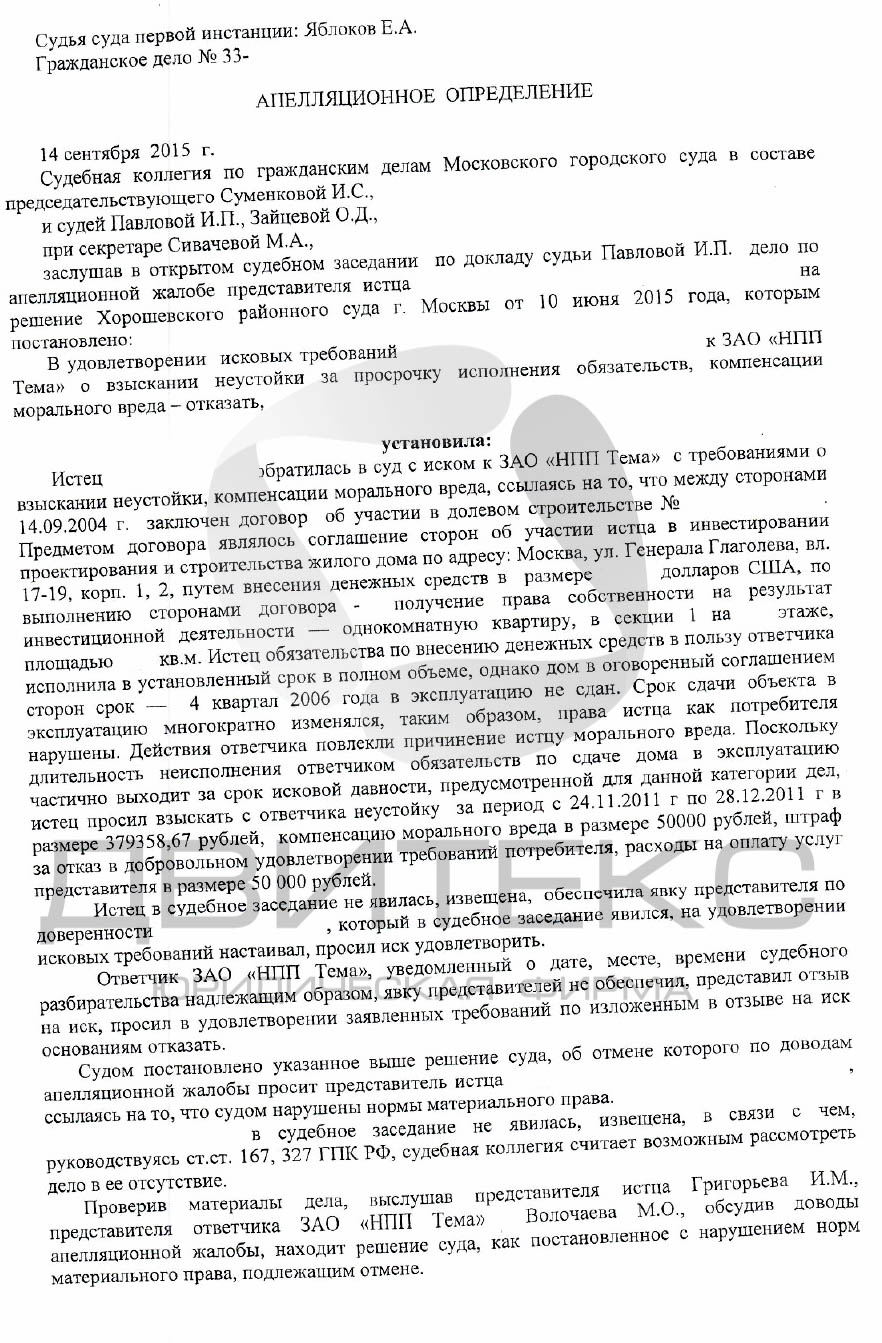

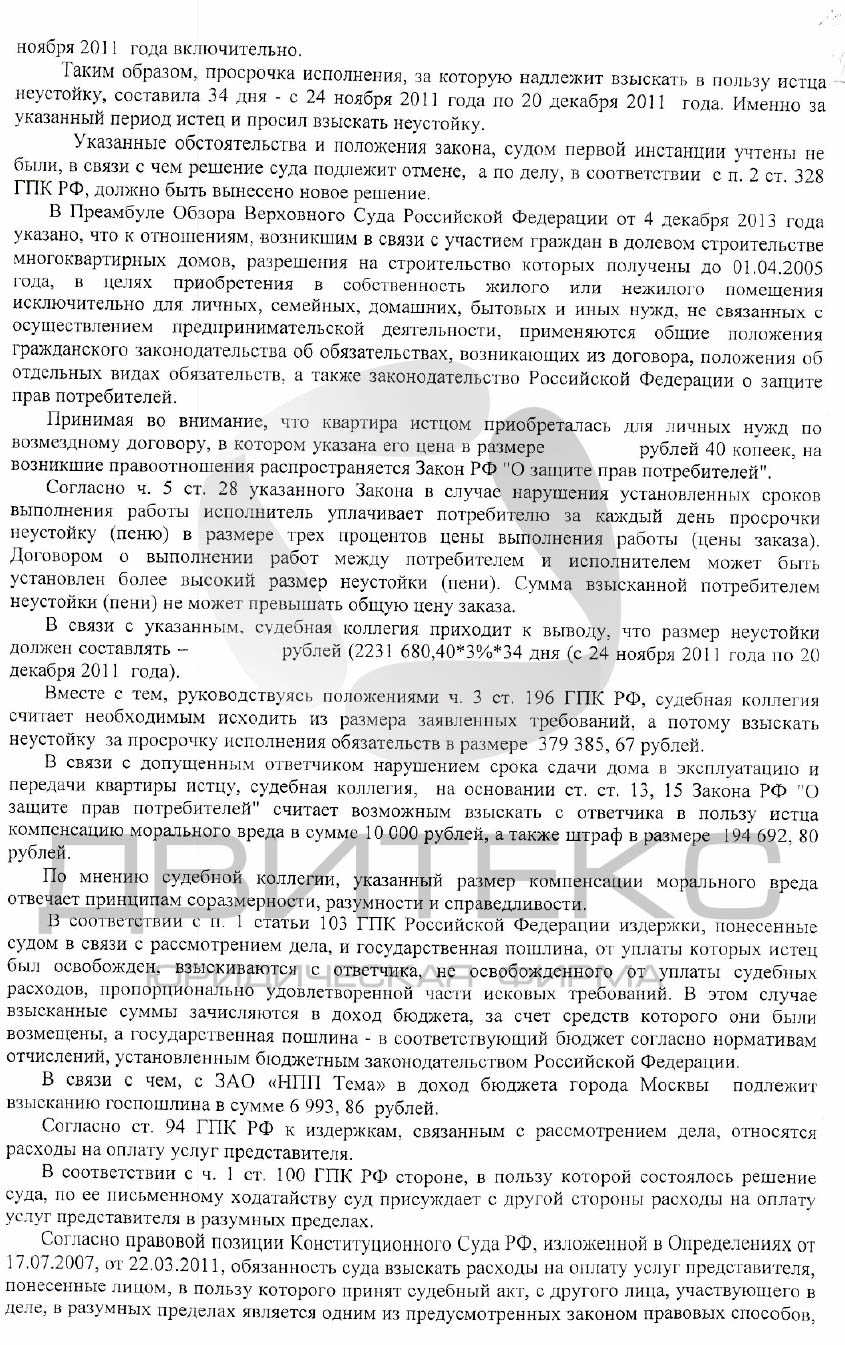

Сотрудники ООО Юридическая фирма «Двитекс» подготовили необходимые документы и обратились в суд, представили интересы клиентов в суде. Суд первой инстанции отказал в удовлетворении исковых требований, в обоснование указав, что законом не предусмотрена неустойка за нарушение срока ввода в эксплуатацию дома. Юридическая фирма «Двитекс» подготовила апелляционную жалобу, представляла интересы клиента в суде апелляционной инстанции. Результатом рассмотрения дела в суде апелляционной инстанции явилось отмена решения суда первой инстанции и взыскание неустойки в полном объеме в размере 379 385 рублей 60 коп, штрафа в размере 194 962 рубля 80 коп., морального вреда в размере 10 000 рублей, а также расходов на оплату услуг представителя в размере 20 000 рублей с ЗАО «НПП «Тема».
Мы предлагаем комплексные услуги опытных юристов по взысканию неустойки по ДДУ с застройщика. Наши специалисты проконсультируют по процедуре взыскания, подготовят претензию, исковое заявление и все необходимые документы в суд, сопроводят доверителя при досудебном и судебном урегулировании спора, добьются исполнения решения суда.
Мы работаем до поступления денег на счет клиента за % от поступивших от застройщика сумм.
